江南污水处理厂水质提标及三期工程是继江南污水处理厂一、二期投产运行后根据南宁市发展趋势启动新建的项目,工程建设内容为新建24万m3/d的污水处理系统;新建72万m3/d的深床滤池,提高总出水排放标准;配套新建污泥脱水处理系统。项目总投资约为16.6亿元。项目建成后江南污水处理厂日处理能力由现在的48万立方米提升到72万立方米。该项目建成后,将进一步提高南宁市城市污水处理能力和处理标准,极大改善城市水环境和人居环境,对促进城市生态文明建设具有重要意义。

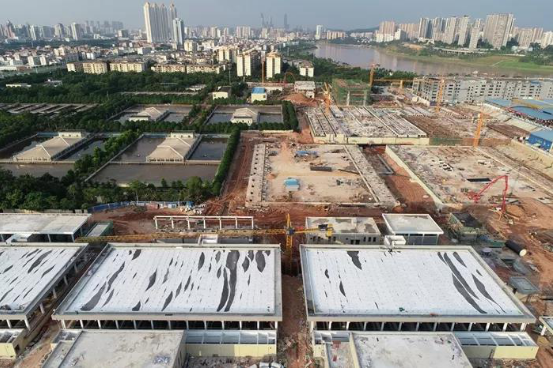

项目俯瞰图
本项目大小单体构筑物24个,工期紧、体量大、点多面广、施工平面布置动态性极强,危险源多,涉及构筑物的土建及设备安装,对监理工作提出了极高的要求。

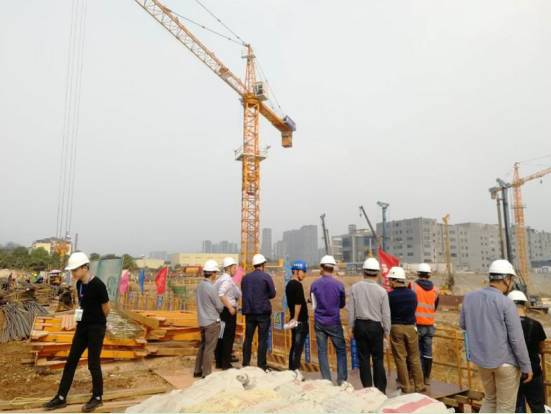

项目自建设以来,遇到多个重点难点关键线路工程,我公司项目监理部多次及时组织参建各方进行现场调查,研讨技术方案,解决问题,迅速地推进项目的施工。项目监理部发挥了对项目管控作用,在保质保量保安全的前提下,积极地推进项目进度。其中粗格栅及进水泵房由于施工场地有限,地质水文条件差等原因,基坑开挖采用地下连续墙支护,墙厚1.2米,墙深达53.5米,基坑深度最深处18.5米,支撑系统为四层顺支撑四层反支撑,支撑纵横向间距密集,主体结构复杂,工序多空间受限,基本只能按顺序组织施工很难组织流水作业,按正常工艺流程施工几乎不可能按工期目标完成任务。
项目监理部根据现场实际情况,仔细研究设计图纸及相关文件,在确保质量安全的前提下提出了提高支撑系统及构筑物混凝土标号,减少支撑腰梁截面配筋率、合理调整混凝土配合比提高早期强度、取消反支撑改用低标号素混凝土填充构筑物与地下连续墙之间的空隙以满足施工过程中结构稳定的效果等合理化建议,经与建设单位、设计单位、施工单位协商后采纳监理建议,设计单位验算后及时变更,缩短工期约二十天。
在AAO生物池及二沉池建设时,受拆迁影响工期极度紧张,占地面积大、土方外运量大、桩基础混凝土灌注桩多,结构混凝土体量大、施工场地狭窄等,质量控制点多,高支模、深基坑等危险源多。项目监理部及时调整监理人员加强日常巡视检查工作,与施工同步一旦发现有不合理的施工组织,不安全行为、不安全的状态都会立即指令施工单位改正。
进水主干管及出水主干管安装时,地下管线错综复杂,水文地质条件差,尤其进水主干管由于一、二期已是超负荷运转,进水口水位已远超原设计水位,新旧管道连接困难,安全风险高技术要求高,项目监理部多次组织参建各方进行现场调查,集思广益研讨技术方案,最终商定采取利用原超越管提升降水通水,当连接井水位降至安全高度以后再连通新建主干管道。

为确保项目建设赶工期间的质量安全,项目监理部首先指导施工单位运用BIM技术提前做好各项碰撞检查,减少施工误差避免重复作业。全体监理人员本着服务第一的宗旨,24小时候命,有施工的地方就监理人员同步跟踪检查,发现偏差现场指导纠正,避免隐蔽验收时才提出整改意见影响进度。涉及需要建设单位、设计单位、勘察单位等参建单位解决的问题,根据项目的特殊性监理单位建立了施工现场会议制度,当天问题当天解决,坚持解决问题不过夜。政府相关主管部门要求每周一报进度,由于现场施工动态性太强,项目监理部为把现场形象进度准确到位的反映给参建各方及政府相关部门,进度情况主动每日一报。项目监理部管理人员兢兢业业的工作态度,以及善于利用自身的专业技术服务能力为推动项目建设献计献策排忧解难,从而得到项目参建各方及相关建设主管部门的一致肯定。

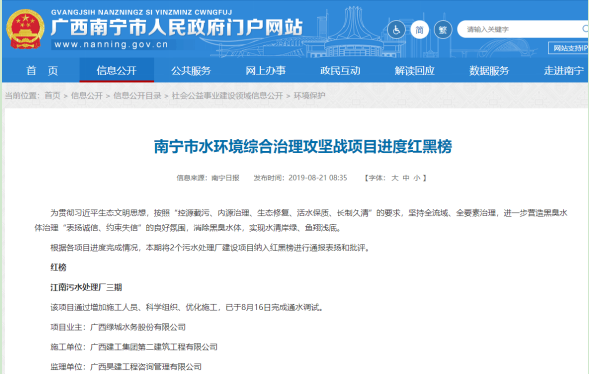

经过参加各方的共同努力,项目工程于8月16日完成了通水调试的目标目前,顺利地推进了项目的进度,在“南宁市水环境综合治理攻坚战项目进度”监督中,得到行政主管部门的认可和表扬,进入红榜名单。
目前项目全员正在铆足干劲,坚守岗位,把好监理关,继续全力打造好这一优质工程、民心工程、民生工程。
